Ătape clĂ© dans la rĂ©alisation de travaux, le procĂšs-verbal de rĂ©ception de chantier marque lâachĂšvement lĂ©gal de ce dernier. Outil administratif intĂ©ressant, il permet aussi aux assureurs de garantir la bonne protection des ouvrages. Comment en faire un ? Que doit-il contenir ? Est-il obligatoire ? Coover rĂ©pond Ă toutes vos questions.
Sommaire
Quâest-ce quâun procĂšs-verbal de rĂ©ception de travaux ?
Le procĂšs-verbal de rĂ©ception de travaux (PVRT) est une formalitĂ© administrative dans les marchĂ©s privĂ©s, qui atteste de la fin et de la bonne rĂ©ception dâun chantier BTP. Cette Ă©tape de vĂ©rification qui se situe juste avant lâentrĂ©e des lieux dans le logement, atteste de maniĂšre Ă©crite du contentement du commanditaire et du respect du devis initial par lâentreprise. Une fois le procĂšs-verbal signĂ©, le chantier est acceptĂ© par le client et lâentreprise est dĂ©livrĂ©e de ses obligations contractuelles. Si des malfaçons sont constatĂ©es, le maĂźtre d'ouvrage peut refuser la rĂ©ception des travaux ou Ă©mettre des rĂ©serves et demander des rĂ©parations. En somme, le PVRT est un Ă©tat des lieux cherchant Ă protĂ©ger le commanditaire contre des dĂ©fauts, vices ou malfaçons potentiels de l'ouvrage.
Le procĂšs verbal de fin de chantier est-il obligatoire ?
Le PVRT nâest pas obligatoire et reste une formalitĂ© administrative. Cependant, câest un document souvent indispensable pour faire jouer les assurances liant le constructeur des travaux Ă son ouvrage, et ainsi protĂ©ger le commanditaire en cas dâarnaques, de malfaçons ou dâabandon de chantier. Ces assurances sont :
- La garantie décennale, qui couvre le maitre d'ouvrage en cas de dommages affectant la solidité de l'ouvrage et/ou le rendant impropre à l'habitation, valable 10 ans
- La garantie biennale, qui impose la réparation ou le remplacement des éléments du logement présentant des dysfonctionnements, valable 2 ans
- La garantie de parfait achÚvement, elle impose au constricteur la rectification des défauts de son ouvrage quelles que soit leur nature et leur importance, valable 1 an suivant la réception des travaux
Ne confondez pas le procĂšs-verbal de rĂ©ception des travaux et la DAAT (DĂ©claration attestant lâachĂšvement et la conformitĂ© des travaux), document qui doit ĂȘtre quant Ă lui envoyĂ© Ă la mairie pour signaler la fin d'un chantier.Â
Qui participe au procÚs-verbal de réception de chantier ?
Lors de la rĂ©daction du PVRT, câest le commanditaire qui doit se charger de la rĂ©daction du document. Seulement, pour qu'il soit viable, il doit comporter la signature manuscrite de toutes les parties engagĂ©es dans l'ouvrage.
En effet pour que le document prenne une rĂ©elle valeur juridique, il faut quâil comporte la signature de tous les acteurs impliquĂ©s dans la rĂ©alisation des travaux soit : le commanditaire, lâentreprise BTP concernĂ©e et dans certains cas, une troisiĂšme signature, celle de l'architecte ayant rĂ©alisĂ© les plans.
Ne confondez par le maĂźtre dâouvrage et le maĂźtre dâĆuvre, le premier est le commanditaire des travaux et le second est lâentreprise qui les rĂ©alise.
Comment faire une réception de travaux ?
Il existe différentes maniÚres de mettre en place un procÚs-verbal quand il est question de réception de travaux. Chacune répond à des cas particuliers et dispose de sa propre procédure. Découvrons-les juste aprÚs.
Le procÚs-verbal de réception accepté sans réserve
AprĂšs un tour du chantier, le client affirme qu'il lui convient, qu'il ne relĂšve aucun dĂ©faut et chacune des parties signe le PVRT dâun commun accord. Cela signifie que le contrat prend fin et que la responsabilitĂ© de lâouvrage passe maintenant et officiellement aux mains du commanditaire.
MĂȘme si un client Ă valider un procĂšs-verbal sans rĂ©serve, il peut notifier ultĂ©rieurement une malfaçon dissimulĂ©e. Il fera part de ses dĂ©couvertes via une lettre de rĂ©clamation en recommandĂ©e avec accusĂ© de rĂ©ception, auprĂšs de l'entreprise mise en cause.
Le procÚs-verbal de réception accepté avec réserves
Si le commanditaire des travaux remarque des anomalies mineures, il peut accepter la rĂ©ception tout en Ă©mettant des rĂ©serves au sein du procĂšs-verbal. La suite de la dĂ©marche entre les deux parties consiste Ă se mettre dâaccord Ă lâamiable pour les rĂ©parations Ă faire. Une fois les rĂ©parations effectuĂ©es, les deux parties remplirons ensemble un procĂšs-verbal de levĂ©e des rĂ©serves et conclurons le chantier.
Le client a le droit de retenir 5% de la somme quâil doit Ă lâentreprise et de les consigner chez un notaire en attendant la bonne rĂ©paration des dĂ©gĂąts.
Le refus de réception des travaux
Dans certains cas, le commanditaire ne considĂšre pas le devis initial comme ayant Ă©tĂ© respectĂ© et refuse entiĂšrement la rĂ©ception des travaux. Un refus complet doit ĂȘtre justifiĂ© par l'une de ces raisons :
- Nombre trop important de malfaçons constatées,
- ĂlĂ©ments prĂ©vus dans le devis qui nâont pas Ă©tĂ© rĂ©alisĂ©s,
- Les malfaçons empĂȘchent lâutilisation correcte du logement,
- Lâouvrage nâest pas conforme aux normes en vigueur.
Dans le cas oĂč l'entreprise accepte le refus, lâentrĂ©e dans les lieux est repoussĂ©e et 5% du solde du paiement est suspendu pendant les rĂ©parations pour une entente Ă l'amiable. Si aucune des parties nâarrivent Ă se mettre dâaccord et que lâentreprise trouve le refus abusif, lâaffaire sera prĂ©sentĂ©e devant un juge. Le juge devra dĂ©cider si le chantier Ă©tait en Ă©tat dâĂȘtre rĂ©ceptionnĂ© ou non. Cette dĂ©claration de justice sâappelle la rĂ©ception judiciaire.
Absence de procĂšs-verbal
Quand le maĂźtre d'ouvrage n'a pas rĂ©alisĂ© de PVRT (qui rappelons-le n'est pas obligatoire), son absence amĂšne la jurisprudence Ă considĂ©rer la rĂ©ception des travaux comme tacite, surtout si le maĂźtre dâouvrage Ă dĂ©jĂ prit possession des lieux et que lâentrepreneur a reçu son paiement en intĂ©gralitĂ©.
Comment remplir un procÚs-verbal de réception de chantier ?
Comme nous lâavons dit plus haut, le procĂšs-verbal est un document lĂ©gal et trĂšs utile qu'il faut savoir remplir dans les rĂšgles de lâart. Câest sa bonne rĂ©daction qui empĂȘchera dâĂ©ventuels litiges avec le client, lâassureur ou lâentreprise de BTP selon votre position.
Certaines informations sont obligatoires et primordiales pour la bonne rédaction d'un PVRT :
- lâidentitĂ© de chaque partie,
- la date de réception des travaux,
- lâadresse du chantier,
- l'explication dĂ©taillĂ©e et prĂ©cise des rĂ©serves (sâil y en a), et la date de levĂ©e de ces derniĂšres une fois les travaux de rĂ©paration effectuĂ©s,
- la signature manuscrite des différentes parties.
Pour de gros travaux de construction durant lesquels plusieurs entreprises interviennent, il est commun de réaliser plusieurs procÚs-verbaux selon le lot ou les missions.

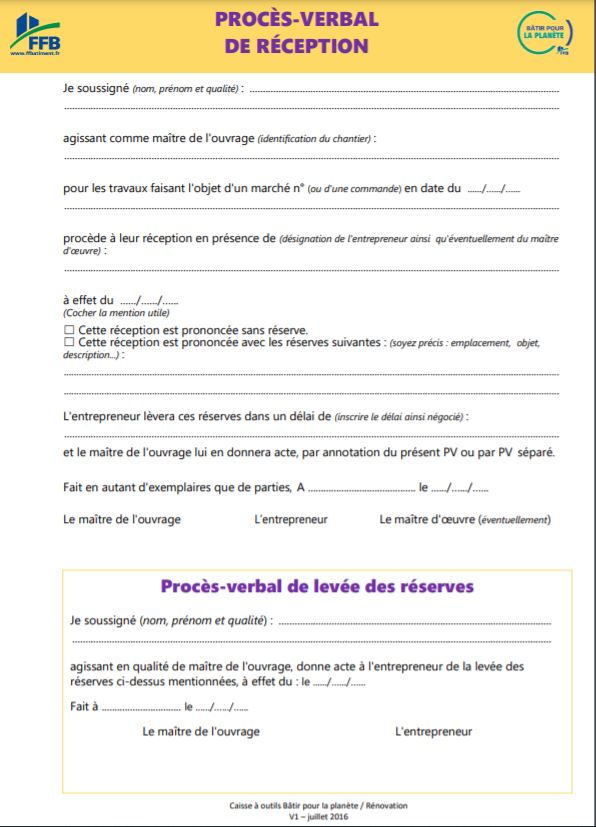

Notre modÚle gratuit de procÚs-verbal de réception de travaux
Pour vous aider à gagner du temps, Coover mets à votre disposition un modÚle de procÚs verbal de réception de travaux incluant le procÚs-verbal de levée des réserves, que vous aurez simplement à remplir et à faire signer.
Assurances et procÚs-verbal de réception des travaux, que faut-il savoir ?
Comme nous le disions plus haut, le PVRT peut s'avĂ©rer trĂšs utile pour protĂ©ger les entreprises ou les commanditaires en jouant le rĂŽle de preuve juridique. Dans le cas des maĂźtres d'Ćuvre, trois assurances trĂšs communes permettant de relier les sociĂ©tĂ©s BTP Ă leur ouvrage, demanderont un PVRT pour agir en cas de sinistre :
Assurances constructeurs | Garanties |
---|---|
Garantie de parfait dâachĂšvement | Valable pendant une annĂ©e aprĂšs la rĂ©ception des travaux, elle stipule que le constructeur doit rectifier les dĂ©fauts si jamais il y en a constatation. |
Garantie biennale | Valable pendant deux ans aprÚs la réception des travaux, elle stipule la réparation ou le remplacement des équipements dysfonctionnels dissociables de la structure du bùti. |
Garantie décennale | Valable pendant dix ans aprÚs la réception des travaux, elle stipule le remboursement des dommages affectant la solidité de la structure et la capacité des commanditaires de vivre dans leur habitation |
Le procĂšs-verbal peut se montrer Ă©galement trĂšs utile pour la justification d'un sinistre auprĂšs d'une assurance dommages ouvrage contractĂ© par le maĂźtre d'ouvrage. GrĂące Ă cette preuve juridique et Ă l'attestation de garantie dĂ©cennale du maĂźtre d'Ćuvre, vous pourrez vous faire rembourser rapidement sans mĂȘme attendre de dĂ©cision juridique et faire commencer les rĂ©parations au plus vite.
